冀东油田:新增年产液化石油气和稳定轻烃产量约3500吨
栏目:石油 发布时间:2025-06-04 来源:
南堡联合站天然气脱碳改造工程、南堡联合站深冷提效工程是油田公司重点提质增效项目,项目建成后,可新增年产液态乙烷约2.25万吨,新增年产液化石油气和稳定轻烃产量约

南堡联合站天然气脱碳改造工程、南堡联合站深冷提效工程是油田公司重点提质增效项目,项目建成后,可新增年产液态乙烷约2.25万吨,新增年产液化石油气和稳定轻烃产量约3500吨。

项目建设合规

自2024年6月7日项目经理部组建以来,快速启动项目管理模式策划及EPC总承包单位选商、合同签订等前期工作,同步全力开展安全预评价、环境影响评价、节能评价、职业病防护“三同时”、水土保持方案报告等合规手续的跑办工作,同步启动施工图设计、HAZOP审查及第三方审查工作,确保项目合规开工、合规建设。2025年4月30日,唐山市行政审批局对环境影响评价报告下达正式批复,两个项目正式开工。

设备采购优先

长周期设备是制约工程建设进度的关键因素,项目经理部按照“运行主导,核心设备优先”原则,启动长周期设备选商、定商,委托第三方驻场监造,委托胜利海检对设备进行发证检验,每周通报制造进度及厂家加工照片,对于进度滞后的设备安排专人驻场督办,对于低温材料设备,组织工程质量监督站100%进厂复检。

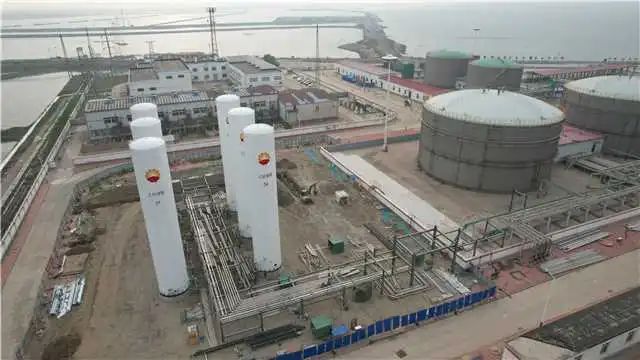

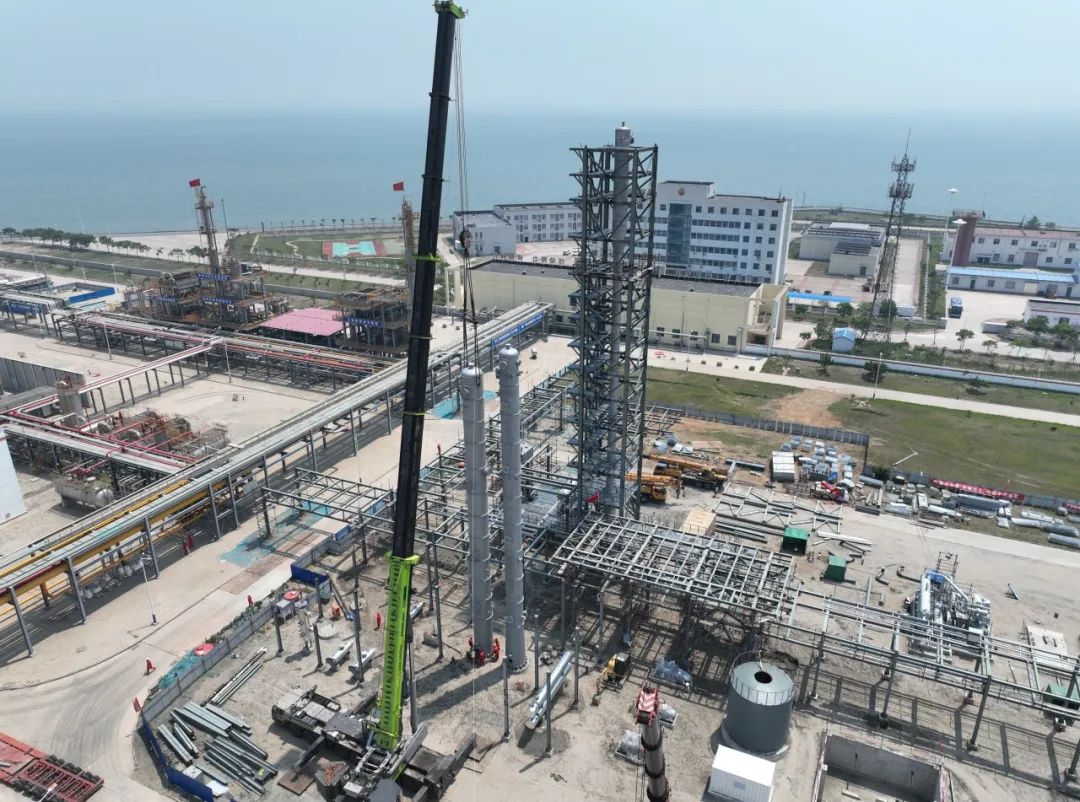

截至6月1日,脱甲烷塔、吸收塔、再生塔、丙烷制冷系统、循环器压缩机、膨胀机、冷箱等核心设备已全部就位,设备材料整体到货率达95%以上,为全面开展工艺配管及电仪安装创造条件。

设计方案优化

为实现项目管理综合效益最优,项目经理部组织油气集输公司、CPECC西南分公司、中油一建相关专家反复论证,在满足规范的前提下,通过优化乙烷储罐布局节约现有废弃厂房拆除费用,利用闲置事故罐替代拟建消防水池,改造闲置压缩机基础,优化项目整体建设方案,共节约投资600余万元。

施工组织高效

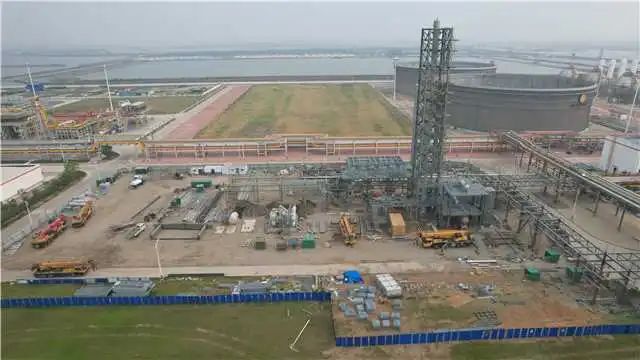

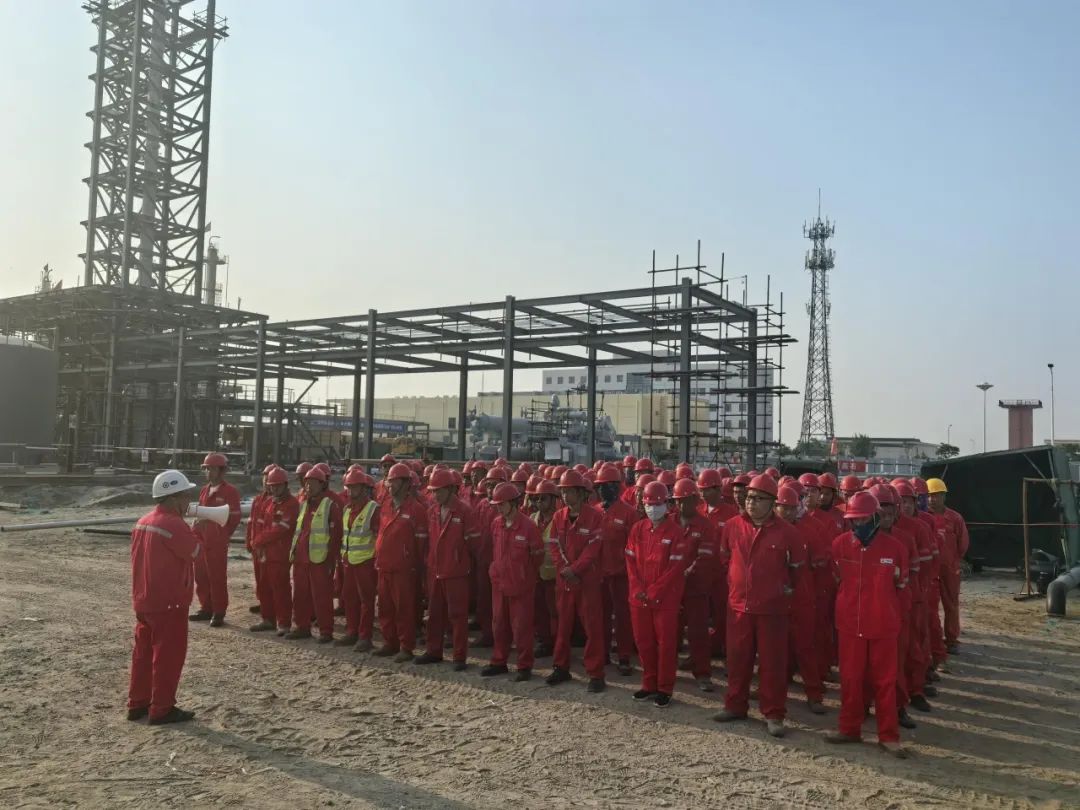

项目建设期间,项目经理部每周组织项目例会,安排专人常驻现场并召开“每日站会”,靠前指挥,第一时间解决问题,缩短决策链条,事不过夜,确保施工现场安全、质量及进度受控。EPC总承包单位投入管理人员19人,作业人员160余人,大中型机械设备40余台,保证充足施工力量。属地管理单位全力支持,加大监护力度,保证有效施工作业时间和施工作业面。截至6月1日,钢结构安装完成95%,设备安装就位完成80%,整体工程形象进度达到63%,工艺管线及电仪施工全面铺开。

项目经理部联合公司安全环保监督部门,对项目高风险作业和关键环节进行全程现场督导检查,确保项目安全全面受控。接下来,项目经理部将和各参建单位鼓足干劲,按照公司关于项目建设“五个一”要求,锚定目标,全力冲刺,保质、保量、保安全,大干苦干一个月,确保6月30日达到整体吹扫试压条件。

资讯来源:

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
